Start bouw kavel 11 CDE: The Triplets
Graag informeren wij u over de start van de bouwwerkzaamheden voor het project Oostenburg 11CDE – The Triplets. In dit historische deel van Oostenburg verrijzen drie nieuwe gebouwen met woningen en commerciële ruimtes. De werkzaamheden starten in januari 2026 en zullen naar verwachting doorgaan tot in het derde kwartaal van 2027.
Om de overlast voor de omgeving zo klein mogelijk te houden, voeren we alle werkzaamheden uit volgens het BLVC-plan van Dura Vermeer. In dit plan staan maatregelen op het gebied van bereikbaarheid, leefbaarheid, veiligheid en communicatie.
Wat gaan we doen en wanneer?
De eerste werkzaamheden bestaan uit funderingswerkzaamheden en heiwerk:
Week 6 (02–04 feb)
Boren van casings: we plaatsen stalen buizen voor de warmtebronnen
Week 6–7 (05–13 feb)
Boren van warmtebronnen: dit gebeurt met weinig trillingen en weinig geluid. We proberen de overlast zo klein mogelijk te houden.
Week 13 (23–29 maart)
Boren van funderingspalen: ook dit gebeurt met weinig trillingen en weinig geluid. We proberen de overlast zo klein mogelijk te houden.
Mei 2026
Opbouwen torenkraan: het opbouwen van de torenkraan doen we met een mobiele kraan. De werkzaamheden duren ongeveer 3 dagen. Er kan tijdelijk wat extra bouwverkeer en geluid zijn.
Let op: De planning kan veranderen door weer of onvoorziene situaties. Als er iets wijzigt, dan informeren wij de omgeving zo snel mogelijk.
Werktijden en uitvoering
- Maandag tot en met vrijdag: 07.00 - 17.00 uur (uitloop mogelijk tot 19.00 uur)
- Zaterdag: 07.00 – 17.00 uur (werk dat veel geluid maakt, doen we na 09.00 uur)
Bouwverkeer
Vanaf week 5 rijdt bouwverkeer van en naar de locatie. Dit kan tijdelijk extra verkeershinder geven.
- Een portier begeleidt de aankomst en het vertrek van voertuigen
- Voetgangers en fietsers leiden we veilig langs de bouwplaats.
- De in- en uitgang van het bouwterrein blijft vrij voor nood- en hulpdiensten.
- Transporten komen zoveel mogelijk op het juiste moment om overlast te beperken.
Parkeren personeel
- Bouwpersoneel parkeert in Q-Park Oostenburg of op andere openbare parkeerplaatsen in de buurt.
- We stimuleren carpoolen en gebruik van openbaar vervoer.
Leefbaarheid en veiligheid
- Hijswerkzaamheden gebeuren binnen het bouwterrein.
- Steigers met gaasnetten zorgen ervoor dat er geen spullen naar beneden vallen.
- We beperken stof, geluid en licht zo veel mogelijk.
Wat betekent dit voor u?
Bij sommige werkzaamheden kunt u overlast ervaren, zoals:
- (bouw)verkeer van en naar de bouwplaats.
- Kortdurend geluid bij het opbouwen van de torenkraan.
Wij nemen maatregelen om zo klein mogelijk te houden. Dat doen we door transporten goed te plannen en passende werkmethoden te gebruiken.

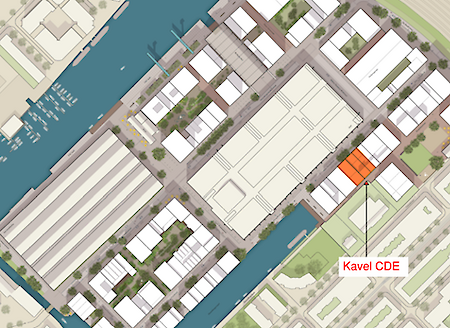

Locatie werkzaamheden
De werkzaamheden gebeuren op en rond de bouwlocatie Oostenburg van kavel 11CDE. Op het onderstaande kaartje ziet u waar dat is.
