Update werkzaamheden Oostenburgermiddenstraat
Wij informeren u graag over werkzaamheden die binnenkort plaatsvinden in uw buurt. Op dit moment wordt de openbare ruimte ingericht van een deel van de Oostenburgermiddenstraat. Het gaat om het stuk langs de Van Gendthallen vanaf de monumentale brug tot aan de kruising met de Jacob Bontiusplaats. Hierover bent u eerder geïnformeerd. Het asfalteren van de weg van dit deel van de Oostenburgermiddenstraat gebeurt op één dag in plaats van twee dagen. Dit vindt plaats op vrijdag 24 april. Deze asfaltwerkzaamheden zijn ’s avonds klaar. Daarna is de straat weer bereikbaar. Binnenkort beginnen we met het inrichten van de openbare ruimte van het volgende deel van de Oostenburgermiddenstraat. Dit is het stuk tussen Jacob Bontiusplaats en Willem Theunisse Blokstraat. In dit nieuwsbericht leest u meer over de achtergronden en de planning.
Wat gaan we doen?
We gaan werken in de Oostenburgermiddenstraat, tussen Jacob Bontiusplaats en Willem Theunisse Blokstraat. Wij begrijpen dat dit overlast kan geven. We doen ons uiterste best om deze overlast zo klein mogelijk te houden. We doen de werkzaamheden in 6 fases:
- In fase 1 tot en met 4 en fase 6 richten we de straat en de openbare ruimte in, behalve de asfaltlaag.
- In fase 5 leggen we het definitieve asfalt aan.
Onderaan deze pagina vindt u kaartjes waarop u kunt zien waar we per fase werken.

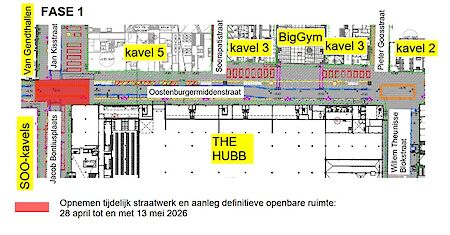

Fase 1 – kruising Oostenburgermiddenstraat / Jan Kiststraat- Jacob Bontiusplaats
Wanneer: dinsdag 28 april tot en met woensdag 13 mei
Wat doen we?
We verwijderen het tijdelijke straatwerk en leggen de nieuwe, definitieve bestrating aan.
Bereikbaarheid:
- Auto’s, fietsers en voetgangers kunnen langs het werk. Vrachtverkeer kan hier niet langs.
- Van 5 mei tot en met 11 mei geldt er een om-en-om regeling voor auto’s:
- Op werkdagen van 7.00 tot 16.00 uur begeleiden verkeersregelaars dit.
- Buiten deze tijden gebeurt dit met verkeerslichten.

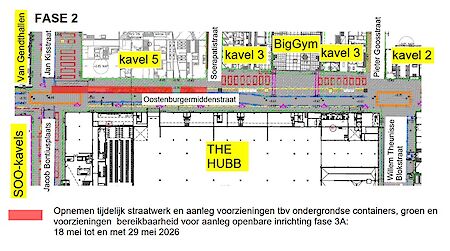

Fase 2 – Oostenburgermiddenstraat (bij kavel 5)
Wanneer: maandag 18 mei tot en met vrijdag 29 mei
Wat doen we?
We verwijderen hier het tijdelijke straatwerk. Daarna leggen we de voorzieningen aan voor de ondergrondse containers, groen en de bereikbaarheid. Dit is nodig voor de uitvoering van fase 3A.
Bereikbaarheid:
- Auto’s, fietsers en voetgangers kunnen langs het werk.
- Na deze fase is de straat nog niet definitief ingericht.
- Er ligt dan een tijdelijke rijbaan voor de uitvoering van fase 3A.

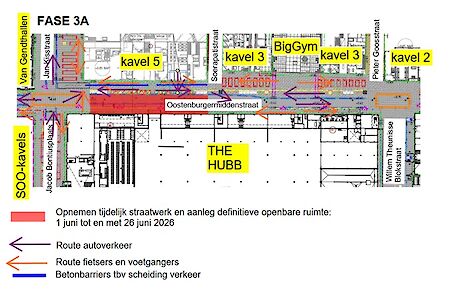

Fase 3A – 1e deel Oostenburgermiddenstraat
Wanneer: maandag 1 juni tot en met vrijdag 26 juni
Wat doen we?
We verwijderen het tijdelijk straatwerk en werken verder aan de definitieve inrichting van de straat en de openbare ruimte.
Bereikbaarheid:
- Auto’s, fietsers en voetgangers kunnen om het werkgebied heen. Vrachtverkeer kan hier niet langs.
- Woningen aan de Oostenburgermiddenstraat blijven bereikbaar.
- De ingangen van het gebouw ‘The Hubb’ blijven bereikbaar via loopschotten, zolang de definitieve inrichting nog niet is aangelegd.
- Er geldt een om-en-om regeling voor auto’s:
- Op werkdagen van 7.00 tot 16.00 uur begeleiden verkeersregelaars dit.
- Buiten deze tijden gebeurt dit met verkeerslichten.
- Na deze fase, ligt er nog geen definitief asfalt op de weg.
- Er ligt dan tijdelijk een weg met een verharde puinlaag. U kunt hier overheen rijden.

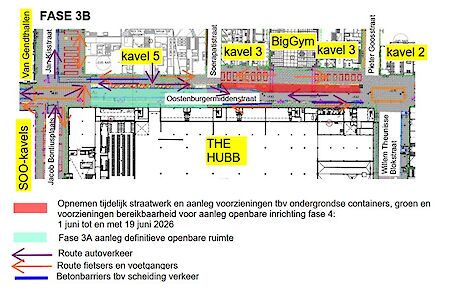

Fase 3B – Oostenburgermiddenstraat (bij kavel 3 en BigGym)
Wanneer: maandag 1 juni tot en met vrijdag 19 juni
Wat doen we?
We verwijderen hier het tijdelijke straatwerk. Daarna leggen we voorzieningen aan voor de ondergrondse containers, groen en de bereikbaarheid. Dit is nodig voor de uitvoering van fase 4.
Bereikbaarheid:
- Auto’s, fietsers en voetgangers kunnen langs het werk.
- Na deze fase is de straat nog niet definitief ingericht.
- Er ligt dan een tijdelijke rijbaan voor de uitvoering van fase 4.

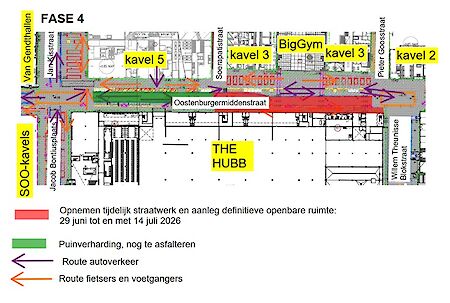

Fase 4 – 2e deel Oostenburgermiddenstraat
Wanneer: maandag 29 juni tot en met dinsdag 14 juli
Wat doen we?
We verwijderen het tijdelijk straatwerk en werken verder aan de definitieve inrichting van de straat en de openbare ruimte.
Bereikbaarheid:
- Auto’s, fietsers en voetgangers kunnen om het werkgebied heen. Vrachtverkeer kan hier niet langs.
- Woningen aan de Oostenburgermiddenstraat blijven bereikbaar.
- De ingangen van het gebouw ‘The Hubb’ blijven bereikbaar door middel van loopschotten, zolang de definitieve inrichting nog niet is aangelegd.
- Er geldt een om-en-om regeling voor auto’s:
- Op werkdagen van 7.00 tot 16.00 uur begeleiden verkeersregelaars dit.
- Buiten deze tijden gebeurt dit met verkeerslichten.
- Na deze fase, ligt er nog géén definitief asfalt op de weg.
- Er ligt dan tijdelijk een weg met een verharde puinlaag. U kunt hier overheen rijden.

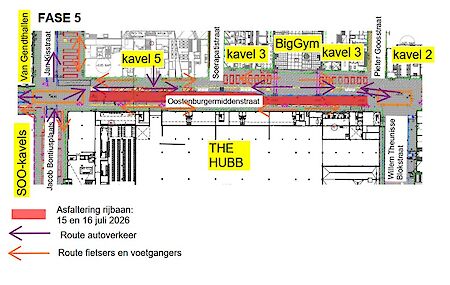

Fase 5 – Asfalteren rijbaan Oostenburgermiddenstraat
Wanneer:
- Woensdag 15 juli van 7.00 tot 16.00 uur
- Donderdag 16 juli van 7.00 tot 16.00 uur
Wat doen we?
We brengen het definitieve asfalt aan op de rijbaan.
Bereikbaarheid:
- Auto’s, fietsers en voetgangers kunnen om het werkgebied heen. Vrachtverkeer kan hier niet langs.
- Woningen aan de Oostenburgermiddenstraat blijven bereikbaar.
- De ingangen van het gebouw ‘The Hubb’ blijven bereikbaar.
- Er geldt een om-en-om regeling voor auto’s:
- Op werkdagen van 7.00 tot 16.00 uur begeleiden verkeersregelaars dit.
- Buiten deze tijden gebeurt dit met verkeerslichten.

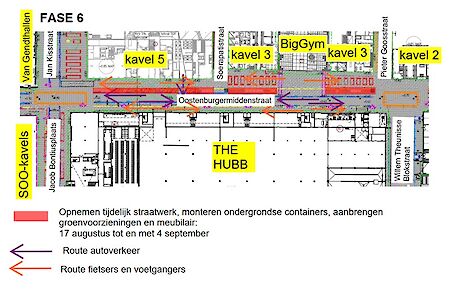

Fase 6 – plaatsen ondergrondse containers, leggen groen aan en plaatsen meubilair
Wanneer: maandag 17 augustus tot en met vrijdag 4 september. Let op: dit sluit niet aan op fase 5 door de bouwvakvakantie
Wat doen we?
We verwijderen het tijdelijk straatwerk. Daarna plaatsen we ondergrondse containers, straatmeubilair en leggen groen aan.
Bereikbaarheid:
Auto’s en fietsers kunnen over de nieuwe rijbaan. Voetgangers kunnen om het werkgebied heen.
Locatie werkzaamheden
Op de kaartjes hieronder ziet u per fase waar we werken.
Meer informatie en contact
Voor vragen over de inhoud van dit nieuwsbericht kunt u contact opnemen met de firma Reimert Bouw en Infrastructuur dhr. Henk Kuiper uitvoerder/ ter plekke via e-mail hkuiper@reimert-almere.nl
